Civil Work as Engineer
Saturday, July 4, 2015
ដកស្រង់ចេញពីឯកសារលោកសាស្ត្រាចារ្យមុខវិជ្ជាគ្រប់គ្រងសំណង់ (កូនខ្មែរខន់ស្រ្តាក់សិន)
MICROSOFT OFFICE PROJECT (MOP) | |||||||||
1. ចាប់ផ្តើមកម្មវិធី MOP | |||||||||
Start (Window)=>All Programs=> Microsoft Office=> Microsoft Office Project 2007 | |||||||||
2. កំណត់ Option អោយគំរោងយើង | |||||||||
Tool => Option => ចុចផ្ទាំង Shedule រួចបំពេញលក្ខខ័ណ្ឌ | |||||||||
Show Assignment Units a: រួចរើសពាក្យ Decimal (ចំនួនទសភាគ) | |||||||||
Work Is Entered in : រើសយកពាក្យ day (មានន័យថាអោយកំលាំងសរុបគិតជាថ្ងៃ) | |||||||||
ចំណាំ: | -Work = Units Duration | ||||||||
-Work ជាកំលាំងសរុបមានមនុស្សនិង/រឺគ្រឿងចក្រគិតជាថ្ងៃ | |||||||||
មានន័យថាមនុស្សម្នាក់ស្មើ 1 ថ្ងៃគ្រឿងចក្រ 1 គ្រឿងចក្រក1 ថ្ងៃ | |||||||||
-Unit : ជាចំនួនមនុស្សនិង/រឺគ្រឿងចក្រធ្វើការក្នុង1ថ្ងៃគ្មានខ្នាតទេ | |||||||||
-Duration : ជាចំនួនថ្ងៃធ្វើការគិតជាថ្ងៃ | |||||||||
មិនទាន់ចាកចេញទេបន្តផ្ទាំង Security រួចចុចលក្ខខណ្ឌ | |||||||||
Allow Loading files with lagacy or non defaulf format | |||||||||
ចុងក្រោយចុច okចាកចេញ | |||||||||
3. ទាញទិន្នន័យពី Excel ចូល MOP | |||||||||
4. បង្ហញតែការងារមានឋានះ1(Outline Level: 1) | |||||||||
Press Key: Alt + S1 | |||||||||
5. ដាក់ឈ្មោះគំរោង | | ||||||||
File => Properties => Title:វាយដាក់ឈ្មោះគំរោង RESIDENTIAL CONSTRUCTION | |||||||||
6. បង្ហញឈ្មោះគំរោង | |||||||||
Tool=> Options => ចុចផ្ទាំង View រួចចុចយកជំរើស Show Project Summary Task=> Ok | |||||||||
លទ្ធផល: '-MOP បង្ហញឈ្មោះគំរោងដែលជានិច្ចកាលមានid0 | |||||||||
7. បង្ហញឋានះការងារមកវិញ(Show All Subtasks) | |||||||||
Press Key: Alt+ S A | |||||||||
8. របៀបដាក់ការងារជាក្រុមតាម Field Name | |||||||||
Project => Group By: No Group => Customize Group By … By =>Group By: រើសយកText1 =>Ok | |||||||||
9. របៀបដោះការាងារជាក្រុមតាមមកដូចដើមវិញ | |||||||||
Project=> Group By :Custom Group =>No Group | |||||||||
10. របៀបបង្ហាញជួរឈរតាម Field Name ដែលត្រូវការ | |||||||||
1. ចុចជ្រើសរើសជួរឈរដែលនៅខាងស្តាំជួរថ្មីដែលត្រូវការ | |||||||||
2. Press Key Insert | |||||||||
3. Field Name :រើសឈ្មោះមុខងារជួរឈរដែលត្រូវការ | |||||||||
4. Tile: ដាក់ឈ្មោះជួរឈរតាមត្រូវការ | |||||||||
5. Align Tile: រើសទីតាំងចំណងជើង | |||||||||
6. Align Data: រើសទីតាំងចំណងទិន្នន័យ | |||||||||
7. Width: ទទឹងជួរឈរ | |||||||||
8. ចុច ok ពេលមិនមានកែប្រែរឺចុចBest Fit ពេលត្រូវការកំរិតទទឹងជួរឈរដោយស្វ័យប្រវិត្ត | |||||||||
ចំណាំ: '-MPO មានជួរឈរដែលមានមុខងារស្រាប់ដែលយើងមិនអាចលុបបាន បានតែលាក់ | |||||||||
11. របៀបបង្ហាញសន្លឹក Resource Sheet (សន្លឹកធនធាន) | |||||||||
View=>Resource Sheet | |||||||||
12. អនុវត្តតាមចំនុច8 ដាក់ធនធានជាក្រុមតាម Field Name " Type" | |||||||||
លទ្ធផល: '-MOP បានបែងចែកធនធានជាពីរប្រភេទ Material (សំភារះ)និងWork (កំលាំង) | |||||||||
13. អនុវត្តតាមចំនុច 10 បង្ហាញជួរឈរមាន Field Name "Work" (តម្រូវការសរុប) | |||||||||
14. របៀបបង្ហាញសន្លឹកបន្ដែម | |||||||||
Window => New => View: រើសយក Gantt Chart => Ok | |||||||||
15. របៀបបង្ហាញសន្លឹកដែលមានទាំងអស់ | |||||||||
Window => Arrange All | |||||||||
លទ្ធផល: '-យើងមានសន្លឹកពីរ Gantt Chart និង Resource Sheet | |||||||||
16. រៀបចំកាលវីភាគ(ដាក់ Predecessors) អោយគំរោងដូចបង្ហាញនៅជួរឈរ Predecessors | |||||||||
ចំណាំ: '-ទំនាក់ទំនង FS = Finish to Start ចាប់ផ្តើមក្រោយបញ្ចប់ភ្លាម | |||||||||
- ទំនាក់ទំនង FS + Duration ចាប់ផ្តើមក្រោយបញ្ចប់មួយរយះពេល | |||||||||
- ទំនាក់ទំនង FS - Duration ចាប់ផ្តើមមុនបញ្ចប់មួយរយះពេល | |||||||||
- ទំនាក់ទំនង FF = Finish to Finish បញ្ចប់ព្រមគ្នា | |||||||||
- ទំនាក់ទំនង FF + Duration បញ្ចប់ក្រោយបញ្ចប់មួយរយះពេល | |||||||||
- ទំនាក់ទំនង FF -Duration បញ្ចប់មុនបញ្ចប់មួយរយះពេល | |||||||||
- ទំនាក់ទំនង SS = Start to Start ចាប់ផ្តើមព្រមគ្នា | |||||||||
- ទំនាក់ទំនង SS + Duration ចាប់ផ្តើមក្រោយចាប់ផ្តើមមួយរយះពេល | |||||||||
- ទំនាក់ទំនង SS - Duration ចាប់ផ្តើមមុនចាប់ផ្តើមមួយរយះពេល | |||||||||
លទ្ធផល: '- រយះពេលគំរោង 158 days (យក 158 days ដាក់បញ្ចូលនៅជួរ Duration អោយID 2,4,5,6,7) | |||||||||
17. របៀបដាក់ Timescale (មាត្រដ្ឋានរយះពេល) | |||||||||
Fomat => Timescale => ចុចផ្ទាំង Middle Tier =>: រើសយក Month => Label: រើសយក Jan 02 => ចុចផ្ទាំង | |||||||||
Botton Tier => Units: រើសយក Month => Label: រើសយក M1, M2, …. (From Start )=>ok | |||||||||
18. របៀបដាក់ Gridlines (ក្រលា) | |||||||||
Format => Gridlines => ចុច Gantt Rows => Type រើសយកបន្ទាត់ជាប់=> Color : រើសយក Gray | |||||||||
=> ចុច Botton Tier Column => Type រើសយកបន្ទាត់ជាប់=> Color : រើសយក Gray | |||||||||
=> ចុច Middle Tier Column => Type រើសយកបន្ទាត់ជាប់=> Color : រើសយក Gray | |||||||||
=> ចុច Sheet Rows => Type រើសយកបន្ទាត់ជាប់=> Color : រើសយក Automatic | |||||||||
=> ចុច Sheet Column => Type រើសយកបន្ទាត់ជាប់=> Color : រើសយក Automatic | |||||||||
=> ចុច ok | |||||||||
19. របៀបដាក់ Gantt Chart Wizard (រូបរាងរបារដេកតាមគំរូស្រាប់) | |||||||||
Format=> Gantt Chart Wizard=> Next => ចុចយកCritical Path => Next => ចុចយក Non => Next => Format It => Exit wizard | |||||||||
លទ្ធផល: '- ការងារណាដែលមានរបារក្រហមជាការងារCritical , ការងារណាមានរបារខៀវជាការងារ Noncritical | |||||||||
20. អនុវត្តតាមចំណុច4 បង្ហាញតែការងារមានឋានះ 1 (Outline Level:1) | |||||||||
Press Key: Alt + S1 | |||||||||
21. របៀបអោយរបារការងារបង្ហាញជាន់របាសង្ខេប | |||||||||
Format => Layout => ចុចយកជំរើស Always Roll up Gantt bar => ok | |||||||||
22. អនុវត្តតាមចំណុច 11 បង្ហាញសន្លឹក Resource Sheet | |||||||||
View => Resource Sheet | |||||||||
23. របៀបគណនាកំលាំងអតិបរិមាដែលអនុវត្តប្រចាំថ្ងៃ | |||||||||
1.បង្ហាញជួរឈរ Peak Unit (កំលាំងអនុវត្តប្រចាំថ្ងៃអតិបរមា) | |||||||||
2. បញ្ចូលជួរ Max Unit ស្មើ Peak Unit | |||||||||
3. បញ្ចូលជួរ Group ដោយ 1. Material ចំពោះសំភារះ, 2. Labor ចំពោះកម្មករ, 3. Equipment ចំពោះគ្រឿងចក្រ | |||||||||
4. អនុវត្តតាមចំណុច 8 ដាក់ធនធានតាម Field Name: "Group" | |||||||||
24. របៀបបង្ហាញ Resource Graph(ក្រាហ្វប្រើប្រាស់ធនធាន) | |||||||||
View => Resource Graph | |||||||||
25. ដាក់ស្រទាប់ក្រោមរបស់ Timescale ជាថ្ងៃក្នុងខែ | |||||||||
Format => Timescale =>ចុចផ្ទាំង Bottom Tier => Units: Days => Label: 01,02,…..=> ok | |||||||||
26. របៀបបង្ហាញ Resource Usage (ការប្រើប្រាស់ធនធានអនុវត្តការងារ) | |||||||||
View => Resource Usage | |||||||||
27. អនុវត្តតាមចំណុច 25 ដាក់ស្រទាប់ក្រោមរបស់ Timescale ជាថ្ងៃក្នុងខែ | |||||||||
28. របៀបលាក់ការងារដែលធនធានអនុវត្ត | |||||||||
1. Selecting ជួរ Resource Name | |||||||||
2. Press Key: Alt + Shift + - | |||||||||
29. អនុវត្តតាមចំនុច 8 ដាក់ធនធានជាក្រុមតាម Field Name "Group" | |||||||||
30. អនុវត្តតាមចំណុច 17 ដាក់ Timescale (មាត្រដ្ឋានរយះពេល)ជាខែក្នុងឆ្នាំនិងថ្ងៃទី | |||||||||
31. អនុវត្តតាមចំណុច 16 ងបង្ហាញសន្លឹក Gantt Chart | |||||||||
32. អនុវត្តតាមចំណុច 7 បង្ហាញគ្រប់ឋានះការងារមកវិញ | |||||||||
33. អនុវត្តតាមចំណុច 25 បង្ហាញ Timescaleសំរាប់ស្រទាប់ Middle ជាខែស្រទាប់ Bottom ជាថ្ងៃ | |||||||||
34. បង្ហាញថ្ងៃឈប់សំរាកដែល MOP រៀបចំស្រាប់ | |||||||||
Format => Timescale => ចុចផ្ទាំង Nonworking time => Pattern: យកផ្ទៃពេញ => Color: យក Silver => Ok | |||||||||
លទ្ធផល: '-MOP រៀបចំថ្ងៃឈប់សំរាប់ Sat & Sun | |||||||||
35. បន្ថែមថ្ងៃសៅរ៏ធ្វើការ | |||||||||
Tool =>Change Working Time ….=> ចុចផ្ទាំង Work Weeks => ចុច Details | |||||||||
ចុចយក Saturday =>ចុចយកជំរើស Set day (S) …… រួចបំពេញតារាង | |||||||||
From | To | ||||||||
8:00 AM | 12:00 PM | ||||||||
1:00 PM | 5:00 PM | ||||||||
បំពេញរួចចុច OK មិនទាន់ចាក់ចេញទេ ចុចយក Option រួចបំពេញលក្ខខណ្ឌខាងក្រោម: | |||||||||
Hours per day: វាយ 8 ជាចំនួនធ្វើការក្នុងមួយថ្ងៃ | |||||||||
Hours per Weeks: វាយ 48 ជាចំនួនធ្វើការក្នុងមួយសប្តាហ៏ | |||||||||
Hours per months: វាយ 25 ជាចំនួនធ្វើការក្នុងមួយខែ | |||||||||
36. បន្ថែមថ្ងៃឈប់សំរាប់ | |||||||||
Tool => Change Working Time ….. =>បំពេញតារាង Exception | |||||||||
Name | Start | Finish | |||||||
01-Jan | 01-01-14 | 01-01-14 | |||||||
07-Jan | 01-01-14 | 01-07-14 | |||||||
14-Feb | 14-02-14 | 14-02-14 | |||||||
08-Mar | 03-08-14 | 03-08-14 | |||||||
K.NY | 13-04-14 | 15-03-14 | |||||||
01-May | 05-01-14 | 05-01-14 | |||||||
K.BD | 13-05-14 | 13-05-14 | |||||||
01-Jun | 06-01-14 | 06-01-14 | |||||||
បំពេញរួចចុច Ok | |||||||||
37. ដាក់ទំរង់កាលបរិច្ឆទរបស់ Window ជា dd-mm-yy | |||||||||
Start (Window) => ត្រង់ប្រឡោះ Search Files and Programs វាយ Region and Language => Enter | |||||||||
ត្រង់ Short Date: រើសយក dd-mm-yy =>Ok | |||||||||
38. ដាក់ទំរង់កាលបរិចេ្ឆទរបស់ MOP 28-01-02 | |||||||||
Tool => Options => ចុចផ្ទាំង View => ត្រង់ Date Formatរើសយក 28-01-02 => Ok | |||||||||
39. កំណត់ថ្ងៃចាប់ផ្តើមគម្រោង 01-04-14 | |||||||||
Project => Project Information =>ត្រង់ Start date:ចុចរើសយក 01-04-14 | |||||||||
40. របៀបបង្ហាញធនធានដែលអនុវត្តអតិបរមាប្រចាំថ្ងៃ | |||||||||
1. បង្ហាញសន្លឹក Resource Usage | |||||||||
2. Format => Details => ចុចដោះ Thich ចេញពី Work | |||||||||
3. Format => Details Style => ចុចរើសយក Peak Unit =>ចុច Show >>=>ចុចយកជំរើស Show in menu =>Ok | |||||||||
41. របៀបបង្ហាញធនធានដែលជាតំរូវការសរុបប្រចាំខែមកវិញ | |||||||||
1. Format =>Details => ចុចដោះ Thich ចេញពី Peak Units | |||||||||
2. Format=> Details => ចុចដាក់ Thich នៅ Work | |||||||||
Microsoft Office Project (MOP) | |||||||||
CM II | |||||||||
42.របៀបបញ្ចូលតម្លៃឯកតាធនធានឲ្យគម្រោង | |||||||||
1. បង្ហាញសន្លឹក Resource Sheet : View => Resource Sheet | |||||||||
2.បង្ហា្ជញជួរឈរមាន Field Name "Cost" | |||||||||
3.Double Click លើធនធានដែលយើងត្រូវការដាក់បញ្ចូលលតម្លៃឯឝតា | |||||||||
4.ចុចផ្ទាំង Cost | |||||||||
- បំពេញតារាង Cost Rate Table A ត្រង់ Standard Rate ជាផ្ទៃដើមឯកតារបស់ធនធាន | |||||||||
- បំពេញតារាង Cost Rate Table B ត្រង់ Standard Rate ជាផ្ទៃដើមឯកតានិងចំនេញ ២០% របស់ធនធាន | |||||||||
- បំពេញតារាង Cost Rate Table C ត្រង់ Standard Rate ជាផ្ទៃដើមឯកតានិងចំនេញ ២០% រួមទាំងពន្ឋ ១០%របស់ធនធាន | |||||||||
ត្រង់Cost accrual (ទូទាត់តម្លៃពេល):យក Startឫ Procrated ឫEnd | |||||||||
5.ចុច ok | |||||||||
ជាឧទាហរណ៍បញ្ចូលតម្លៃឯកតារបស់ធនធាននីមួយៗម្តងមួយៗរហូតអស់ដូចបង្ហាញ | |||||||||
43.បញ្ចូលជួរ Group ដោយ 4. Indirect ចំពោះធនធានមិនផ្ទាល់ | |||||||||
44. អនុវត្តតាមចំនុច 8 ដាក់ធនធានជាក្រុម Field Name "Group" | |||||||||
45. ធ្វើតារាងបញ្ជីប៉ាន់ស្មានតម្លៃតាមទម្រង់ខ្មែរយើង ដូចបង្ហាញនៅសន្លឹកResource Costs | |||||||||
46. បង្ហាញសន្លឹក Resource Usage | |||||||||
47. បង្ហាញជូរឈរមាន "Field Name "Cost" និង "Cost Rate Table" | |||||||||
48.បង្ហាញគ្រប់ជំហ៊ានការងាដែលធនធានអនុវត្ត | |||||||||
1. ជ្រើសរើសជួរ : " Task Name" | |||||||||
2. Press key: Alt+Shift++ | |||||||||
49. ឲ្យ MOP គណនាយកតម្លៃតាមមានថ្លៃដើម,ចំណេញ 20%, ពន្ធ 10% ដោយប្តូរ Cost Rate Table ពី A=> C | |||||||||
50. បង្ហាញសន្លឹក Resource មកវិញ | |||||||||
51.ដាក់ Material Label ជាទម្រង់បីតួអក្សរ | |||||||||
52. បង្ហាញសន្លឹក Gantt Chart | |||||||||
53. បន្ថែមជួរ Cost យើងបានតម្លៃសរុបនៃគម្រោង 131720.47 USD | |||||||||
54. បង្ហាញសន្លឹក Resource Sheet មកវិញ | |||||||||
55. អនុវត្តតាមចំណុច 42 បញ្ចូលតម្លៃឯកតាឲ្យ contigency | |||||||||
Cost Rate table C: =131720.47X4%=5268.82 | |||||||||
Cost Rate table B: =5268.82/1.1= 4789.86 | |||||||||
Cost Rate table A: =4789.86/1.2=3991.55 | |||||||||
129764*4 | 5190.56 | ||||||||
5190.56/1.1 | 4718.69091 | ||||||||
4718.69/1.2 | 3932.24242 | ||||||||
56. Copy ទិនន្ន័យធនធានដែលជា Material ទៅរៀបចំនៅសន្លឹក Resource Cost | |||||||||
57. Copy ទិនន្ន័យធនធានដែលជា Labor ទៅរៀបចំនៅសន្លឹក Resource Cost | |||||||||
58. Copy ទិនន្ន័យធនធានដែលជា Equipment ទៅរៀបចំនៅសន្លឹក Resource Cost | |||||||||
59. ធ្វើតារាងតម្លៃកម្លាំងសរុប ដូចបង្ហាញនៅសន្លឹក Resource Cost | |||||||||
60. ធ្វើតារាងតម្លៃធនធានផ្ទាល់ ដូចបង្ហាញនៅសន្លឹក Resource Cost | |||||||||
61. Copy ទិន្នន័យធនធានមិនផ្ទាល់ ទៅរៀបចំនៅសន្លឹក Resource Cost | |||||||||
62 ធ្វើតារាងសង្ខេបតម្លៃធនធាន ដូចបង្ហាញនៅសន្លឹក Resource Cost | |||||||||
53. បង្ហាញសន្លឹក Gantt chart | |||||||||
64. ដាក់ការងារជាក្រុមតាម Field Name "Text 1" | |||||||||
65. ធ្វើតារាងបញ្ជីប៉ាន់ស្មានតំលៃតាមទម្រង់ អន្តរជាតិ ដូចបង្ហាញនៅសន្លឹក Task Cost | |||||||||
66. ធ្វើតារាងបញ្ជីប៉ាន់ស្មានតំលៃសង្ខេបតាមទម្រង់ អន្តរជាតិ ដូចបង្ហាញនៅសន្លឹក Task Cost | |||||||||
CM III | |||||||||
66. ធ្វើតារាងនិងក្រាបលំហូរសាច់ប្រាក់ | |||||||||
1.បង្ហាញសន្លឹក Task Usage (សន្លឹកការងារដែលប្រើប្រាស់ធនធានលំអិត) ដោយ View => Task Usage | (Task | ||||||||
2.ដាក់ Time scale តាមទម្រង់ជាខែ | |||||||||
3. ដោះ Work ចេញពី Details ដោយ Right Click លើផ្ទាំង Details=> Work | |||||||||
4. ដាក់ Cost ចេញទៅ Details ដោយ Right Click លើផ្ទាំង Details=> Work | |||||||||
5. Copy តម្លៃរបស់គម្រោងសរុបទៅរៀបចំ ដូចបង្ហាញនៅសន្លឹក CASH FLOW | |||||||||
69.ធ្វើតារាងទស្សន៍ទាយភាគរយតាមរយះពេល និង តាមកម្លាំង ឲ្យគម្រោង | |||||||||
1. បង្ហាញសន្លឹក Gantt Chart | |||||||||
2. បង្ហាញជួរឈរមាន Field Name "% Complete" | |||||||||
3. បង្ហាញជួរឈរមាន Field Name "% Work Complete | |||||||||
4. Tools => Tracking => Update project => Update work as complete through: រើសយកថ្ងៃចុងខែ នីមួយៗ => Ok | |||||||||
5. ធ្វើតាមចំណុចខាងលើរហូតដល់ខែចុងក្រោយរបស់គម្រោងហើយយកចម្លើយទៅដាក់នៅសន្លឹក Forecasting | |||||||||
70 | បង្ហាញតារាងសង្ខេបគម្រោង | ||||||||
1. Report => Report => ចុចយក OverView ផ្ទួនៗ=> Project Summary | |||||||||
2. Press Key Print Screen រួចយក Past នៅសន្លឹក OV | |||||||||
3. ចាកចេញ ចុចយក Close => Close | |||||||||
71 | គូសប្លង់តំបន់ជម្រកស្នាក់នៅនិងតំបន់ការដ្ឋានសាងសង់ បណ្តោះអាសន្ន ដូចបង្ហាញនៅសន្លឹក SL | ||||||||

72 | បង្ហាញកាលវិភាគតាមរបារដេកតាមដំណាក់កាលដោយសង្ខប | ||||||||
1. View => Gantt chart | |||||||||
2. Press Key: Alt+ S 1 | |||||||||
3. Selecting all summary tasks | |||||||||
4. Report => Copy Picture | |||||||||
5. Past the Picture in the GS sheet | |||||||||

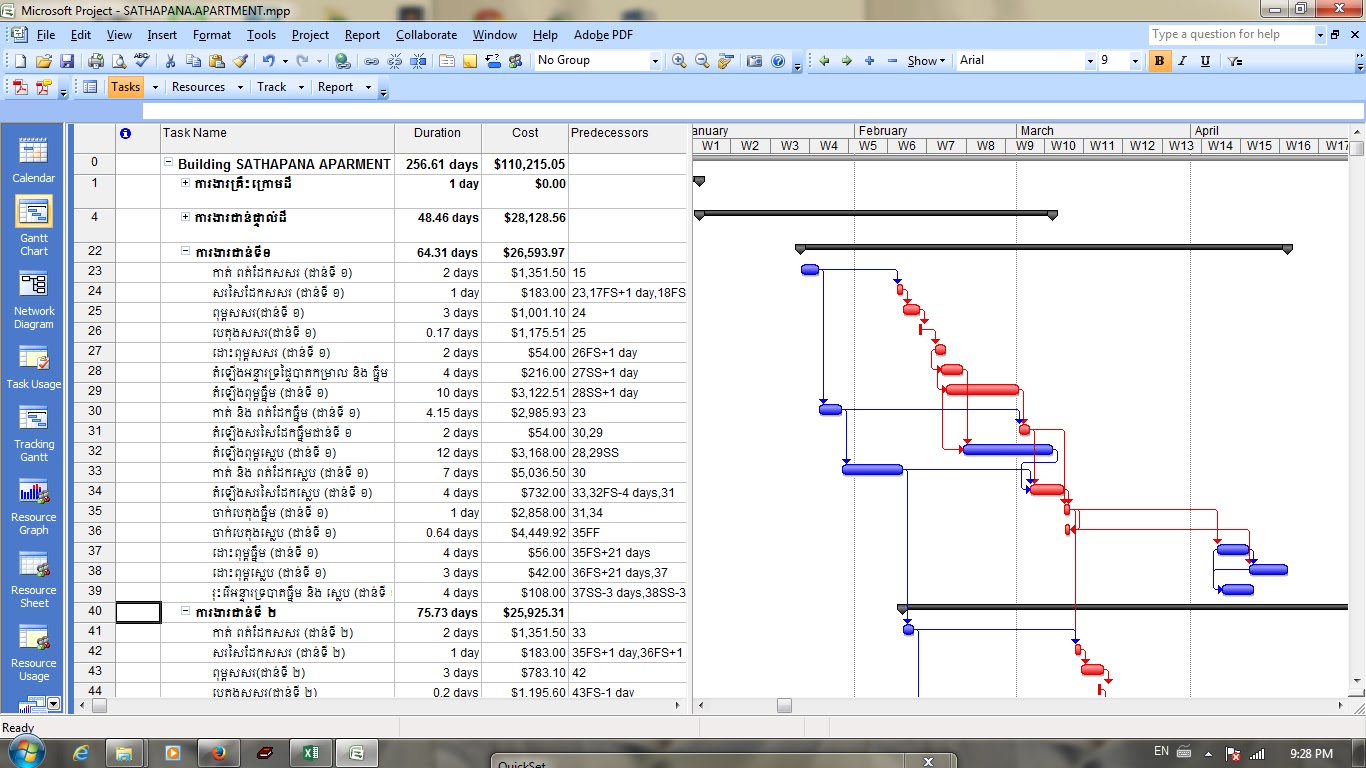

73 | បង្ហាញកាលវិភាគតាមរបារដេកតាមដំណាក់កាលដោយលំអិត | ||||||||
1. View => Gantt chart | |||||||||
2. Press Key: Alt+ S A | |||||||||
3. Selecting all tasks | |||||||||
4. Report => Copy Picture | |||||||||
5. Past the Picture in the GS sheet | |||||||||
74 | បង្ហាញកាលវិភាគតាមរបារដេកតាមផ្នែកដោយសង្ខេប | ||||||||
1. View => Gantt chart | |||||||||
2. Press Key: Alt+ S A | |||||||||
3. Project=> Group by: No Group=> Customize Group by: រើសយក Text1 Ok | |||||||||
4. Press Key: Alt+ S 1 | |||||||||
5. Selecting all summary tasks | |||||||||
5. Report => Copy Picture | |||||||||
6. Past the Picture in the GS sheet | |||||||||
75 | បង្ហាញកាលវិភាគតាមរបារដេកតាមផ្នែកដោយលំអិត | ||||||||
1. View => Gantt chart | |||||||||
2. Press Key: Alt+ S A | |||||||||
3. Selecting all tasks | |||||||||
4. Report => Copy Picture | |||||||||
5. Past the Picture in the GS sheet | |||||||||
76 | ដាក់កាលវិភាគ (Schedule) ដែលបានបង្កើតទៅជាផែនការ (Set Base line) | ||||||||
1. View => Tracking Gantt chart | |||||||||
2. បង្ហាញGridlines | |||||||||
3. រៀបចំ Timescale | |||||||||
4. បង្កើតតារាងផ្ទាល់ខ្លួន | |||||||||
View => Table: Entry => More Tables => New => Name: វាយឈ្មោះ My Tracking => ចុចយកជម្រើស Show in menu | |||||||||
រួចបំពេញតារាង | |||||||||
Field Name | Tile | ||||||||
ID | |||||||||
Idiacators | |||||||||
Text2 | Code | ||||||||
Name | Taks Name | ||||||||
Text4 | Unit | ||||||||
Number1 | Q'ty | ||||||||
Work | (តម្រូវការកម្លាំងសរុបតាមកាលវិភាគ) | ||||||||
Baseline Work | (តម្រូវការកម្លាំងសរុបតាមផែនការមិនប្រែប្រួល) | ||||||||
Actual Work | (តម្រូវការកម្លាំងសរុបតាមជាក់ស្តែងមិនប្រែប្រួល) | ||||||||
Cost | (តម្លៃសរុបតាមកាលកាលវិភាគ) | ||||||||
Baseline Cost | (តម្លៃសរុបតាមកាលផែនការមិនប្រែប្រួល) | ||||||||
Actual Cost | (តម្លៃសរុបតាមជាក់ស្តែងមិនប្រែប្រួល) | ||||||||
Duration | (រយះពេលសរុបតាមកាលវិភាគប្រែប្រួល) | ||||||||
Baseline Duration | (រយះពេលសរុបតាមផែនការមិនប្រែប្រួល) | ||||||||
Actual Duration | (រយះពេលសរុបតាមជាក់ស្តែងមិនប្រែប្រួល) | ||||||||
BCWS | (Budgeted Cost of Work scheduled) | ||||||||
BCWP | (Budgeted Cost of Work performed) | ||||||||
ACWP | (Actual Cost of Work performed) | ||||||||
CV | (Earned Value Cost variance) | ||||||||
បំពេញចុចយក OK => Apply | |||||||||
5. បង្ហាញបន្ទាត់ Progress Lines (ជាបន្ទាត់បង្ហាញពីភាពវិវឌ្ឍន៏នៃគម្រោង | |||||||||
Tool => Tracking => Progress Lines => ចុចយកជម្រើស Always display current progress line | |||||||||
បន្តចុចផ្ទាំង Line styles => ចុចយកលក្ខខណ្ឌ Show date for each Progress line => OK | |||||||||
6. ដាក់ Status date (ជាថ្ងៃកំណត់ស្ថានភាពគម្រោង) ស្មើថ្ងៃចាបើផ្តើមគម្រោង | |||||||||
Project => Project Information => Status date: ចុចកំណត់យក 01-04-14 => OK | |||||||||
7. ដាក់កាលវិភាគដែលទើបបានបង្កើតទៅជាផែនការ (Set Baseline) | |||||||||
Tool => Tracking =>Set Baseline => ចុចយកជម្រើស Set Baseline => OK | |||||||||
លទ្ធផល:ការងារនីមួយៗមានរបារ២ របារលើជារបស់កាលវិភាគប្រែប្រួលបាន របារក្រោមជារបារ | |||||||||
ផែនការដែលបានចម្លងចេញពីរបារកាលវិភាគ ហើយមិនប្រែប្រួលទេ។ |
